全国首例!长园深瑞助力新一代高可靠“免配置”智能化改造工程成功投运

发布时间:2026-06-12

近日,黑龙江220千伏青梅变智能变电站改造工程五青线、林青甲线一次送电成功,标志着全国首个基于“免配置”技术的220千伏常规变电站整站改造新一代高可靠变电站工程,在黑龙江牡丹江220千伏青梅变电站正式投运。




作为核心设备供应商长园深瑞深度参与国家电网公司免配置保护等专项技术规范的编制及专题研讨,实现了自主研发的母线保护、线路保护、主变保护、母联保护及智能采集执行单元等全系列装置批量应用





本次改造工程从正式启动到顺利投运,全程仅用时42天,以高效推进、安全零事故、质量零缺陷的优异成绩,圆满完成全部改造任务。

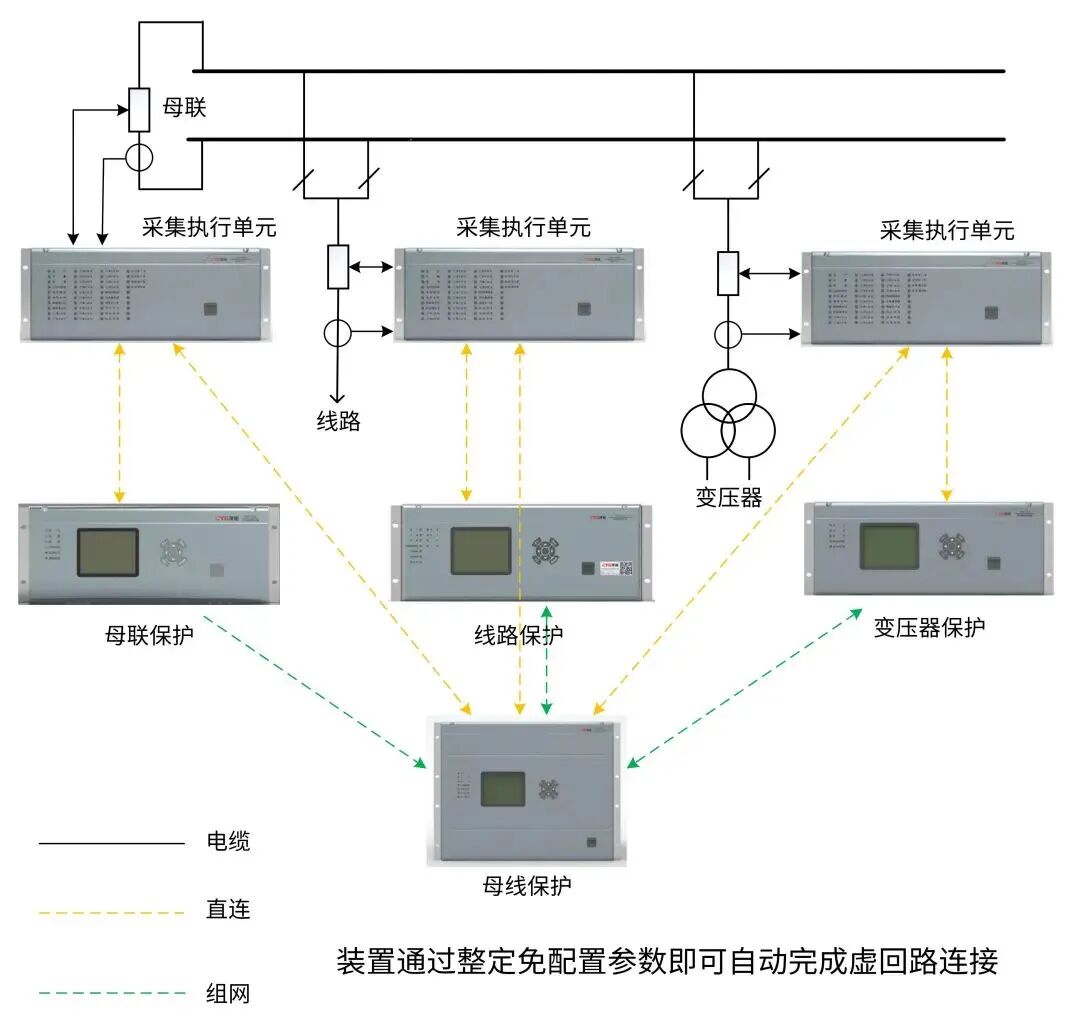

“免配置”继电保护的规模化落地应用,是此次工程最核心的技术亮点。长园深瑞深度结合电网相关技术规范,推出了新一代保护“免配置”技术方案





该方案从配置效率、连接方式、系统安全三个维度进行了革新,具体体现在以下方面:

效率飞跃:配置效率提升超80%

传统智能变电站的配置与调试高度依赖人工,流程复杂、易出错。长园深瑞免配置技术能够实现虚回路自动连接,摆脱对传统SCD组态工具的依赖,实现配置效率提升超80%,现场工作量减少50%以上,从源头减少人为失误。

智能连接:实现“即插即用”

长园深瑞免配置技术的核心突破在于二次“虚回路”连接的智能化。现场工程师只需按一次接线图完成简易参数设置,装置即可自动完成IED命名、通信寻址及虚回路构建。这一革新大幅简化了调试流程,助力变电站后续改扩建实现“即插即用”。

自动校验:杜绝人为差错

通过将技术规范、连接关系、通信参数进行标准化封装与固化,长园深瑞免配置技术有效避免了传统人工配置可能带来的不一致问题。装置内置自动校验机制,进一步保障虚回路连接的准确性与可靠性,从系统层面提升安全水平。


此次工程的顺利投运,验证了长园深瑞新一代保护“免配置”技术的高效性与适用性,为全国常规变电站规模化智能升级改造提供了可复制、可推广的成功范例。未来,长园深瑞将持续深化继电保护智能化技术研发,以更多创新成果助力电网数字化转型与能源清洁低碳转型。
